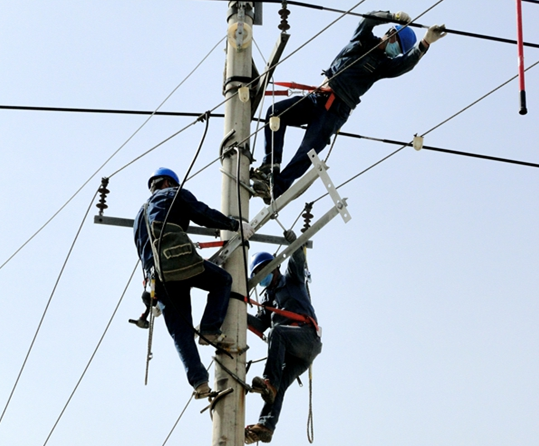

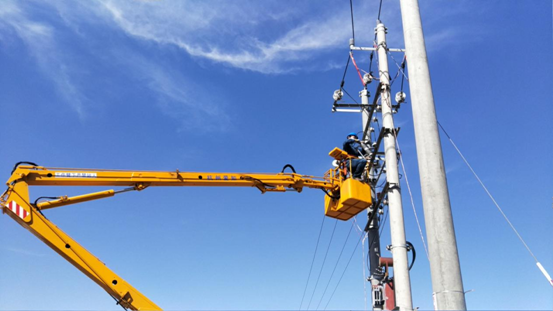

本网讯 “现在我们要抓紧施工,把前面疫情期耽误的工期给抢回来。”5月13日,在阜康城关镇水磨沟新村低压线路改造工程现场,国网阜康市供电公司现场负责人部署施工进度。
为进一步提高农村电网供电质量,决战脱贫攻坚,助力美丽乡村振兴。2020年,阜康市农网改造升级工程总投资4334万元。其中新建10千伏线路30千米,新建0.4千伏线路5千米。改造10千伏线路42千米,改造0.4千伏线路20千米。安装配变14台,增加配变容量4.89兆伏安。
在农网改造升级工程中,该公司加强项目里程碑计划管理,做好工程项目“安全、质量、进度”三大要素的管控,全面提升施工建设管理水平与能力。针对农网工程点多面广、条件艰苦、建设难度大、疫情管控影响等实际情况,该公司主动担当,积极作为,协同施工单位上下一心,争分夺秒抢工期。施工管理中坚持标准不降、严格管控、对工程每一个环节都反复琢磨、精益求精,确保顺利完成今年的农网工程建设。
现阶段,该公司农网项目正在进行电杆防腐、线路复测、接收物资等工作。目前已完成9个农网项目红线图办理工作,并与设计单位、施工单位完成现场技术交底。2020年农网项目里程碑计划已编制完成。后续,该公司加大力度推进农网改造项目,解决脱贫攻坚战中的“用电难题”,为全面建成小康社会提供可靠的电力保障。(杨全力、刘德)
